Миграция ERP-систем: подготовка, этапы перехода и основные риски для бизнеса

В статье разбираем, когда компании требуется миграция ERP, какие этапы включает переход, как подготовить данные и бизнес-процессы к запуску новой системы.
13 мая 2026
Эксперт: Пыстин Степан
Время чтения: 15 мин.

Миграция ERP-системы — это не технический перенос базы данных, а перестройка цифровой модели управления бизнесом.

Сложность таких проектов связана с тем, что корректность работы ERP невозможно полностью проверить до начала реальной эксплуатации: часть ошибок проявляется только после перехода на новую систему.

Сбои во время миграции могут нарушить операционную деятельность компании — от закупок и складского учета до взаиморасчетов и отгрузСтратегии миграции ERP: выбор модели переходаок. Поэтому основной задачей проекта становится не сам перенос данных, а сохранение непрерывной работы бизнеса.

Чтобы снизить риск сбоев, миграцию проводят поэтапно: проверяют данные, тестируют бизнес-процессы и контролируют работу ERP после запуска.

В статье разберем, как подготовиться к такому переходу, какие данные нужно переносить и как проверить их корректность, чтобы избежать сбоев в работе системы.

Миграция ERP: когда и зачем нужна бизнесу


Миграция ERP — это переход компании с одной учетной системы предприятия на другую с переносом данных, бизнес процессов, настроек и интеграций.

Важно не путать ее с обновлением, когда ERP получает новые версии в рамках текущего решения. Или с доработкой, когда программисты «дописывают» недостающие функции в существующий код.

Миграция — это «переезд» на новый цифровой фундамент, во время которого происходит пересборка модели управления бизнесом.

Внедрение ERP-системы — один из самых дорогостоящих IT-проектов. Стоимость реализации может варьироваться от 5 до 500 млн рублей.

Поэтому технические сбои, медленная работа интерфейса или отдельные ограничения редко становятся поводом для миграции.

Решение о переходе на новую систему возникает не из-за одной локальной проблемы, а из-за их накопления.

Чаще всего к причинам миграции относят:

Ограничения интеграций
Нельзя настроить обмен данными с банками, CRM, WMS или складскими системами.

Избыточные затраты на владение
По мере развития бизнеса ERP накапливает большое количество доработок и измененного кода. Из-за этого добавление новых функций и процессов требует все больше времени разработчиков на переработку существующего кода. Стоимость поддержки системы со временем становится сопоставима с внедрением новой ERP.

Изменение бизнесс-процессов
Компания масштабируется, выходит на маркетплейсы, меняет логистику или финансовые схемы. Текущая система не поддерживает новые операции без доработок кода, поэтому часть процессов сотрудникам приходится вести вручную во внешних сервисах.

Отсутствие поддержки и обновлений
После ухода части зарубежных вендоров российские компании столкнулись с ограничениями официальной поддержки, обновлений и лицензирования ERP-систем SAP, Oracle и Microsoft Dynamics.

Для каждой компании набор причин, который приводит к миграции ERP, будет своим. Для одних критичными становятся ограничения интеграций и необходимость постоянных доработок, для других — отсутствие поддержи вендора и рост затрат на сопровождение.

По мере накопления таких ограничений бизнесу все чаще приходится выносить часть процессов за пределы ERP: хранить данные во внешних сервисах, собирать отчеты вручную и реализовывать новые операции через дополнительные доработки кода. В этот момент и начинают рассматривать переход на новую ERP как способ вернуть управление процессами в единый рабочий контур.


Подготовка к миграции ERP: анализ системы, процессов и данных


Подготовка к миграции — это не установка новой системы, а разбор того, как работает текущая. На этом этапе сопоставляют фактические задачи бизнеса с возможностями новой ERP. Проверяют, сможет ли она их поддерживать в базовом функционале. Одна из целей миграции — сократить количество нестандартных доработок и упростить поддержку системы. Поэтому еще до начала переноса данных оценивают, какие процессы новая ERP сможет закрыть без изменений, а какие потребуют адаптации и дополнительной настройки.

Процесс подготовки состоит из нескольких этапов:

1. Анализ системы и процессов
Определяют, какие операции ведутся в ERP и как сотрудники работают с системой. Фиксируют текущую логику работы, выявляют операции, которые выполняются вне ERP — например, через Excel, электронную почту, сторонние сервисы или дополнительные базы данных. Анализируют, какие процессы дублируются, требуют лишних действий со стороны сотрудников или уже не используются в работе компании. Оценивают, какие операции действительно нужно переносить в новую ERP, а какие — пересмотреть или исключить.

2. Проверка и отбор данных
Анализируют справочники, документы, остатки и взаиморасчеты. Удаляют дубли, исправляют ошибки, отделяют рабочие данные от архивных. Определяют, какие из них понадобятся после перехода.

3. Анализ интеграций
Фиксируют, какие интеграции нужны сразу после запуска, а какие можно реализовать позже. Определяют, с какими системами ERP обменивается данными: CRM, складскими решениями, банками.

4. Планирование миграции
Формируют подход к переносу системы: определяют очередность процесса миграции по предметным областям, этапы запуска, правила синхронизации данных и возможные сценарии параллельной работы старой и новой ERP. На этом этапе также оценивают риски, требования к тестированию и условия перехода без остановки бизнес-процессов.

5. Оценка необходимой инфраструктуры и ПО
Проверяют, какое дополнительное программное обеспечение используется вместе с ERP: СУБД, middleware, инструменты обмена данными, BI-системы, сервисы отчетности и мониторинга. Определяют требования к серверной инфраструктуре, производительности, резервированию и информационной безопасности. Заранее оценивают совместимость компонентов.

6. Формирование команды проекта
В подготовке участвуют IT-специалисты, владельцы бизнеса и сотрудники, которые работают в системе и проверяют её в рабочих сценариях. Они описывают требования, проверяют логику работы и участвуют в принятии решений на этапе подготовки.
Без этих этапов невозможно точно оценить объем работ, сроки и риски проекта. На этапе подготовки проверяют, насколько новая ERP-система сможет поддерживать основные процессы компании в рамках стандартного функционала. К проектированию миграции переходят после того, как определен состав данных для переноса, зафиксированы требования к работе системы после перехода и понятен объем возможных доработок.


Стратегии миграции ERP: выбор модели перехода


Миграция ERP строится вокруг выбранной стратегии перехода. Она определяет, как компания будет переносить данные, запускать процессы и переводить сотрудников в новую систему.

Основные варианты:

Поэтапный переход — ERP внедряют частями: по модулям, подразделениям или направлениям работы.

Плюсы:
  • низкий риск критических сбоев;
  • процессы удобно тестировать поэтапно до подключения всех подразделений и модулей;
  • компании не нужно одновременно переводить всех сотрудников на новую ERP, адаптация проходит постепенно.
Минусы:
  • миграция занимает много времени, может растянуться на месяцы;
  • компании приходится одновременно поддерживать старую и новую ERP;
  • усложняется обмен данными потому, что  часть операций выполняется в новой системе, а часть в старой.

Параллельный переход
— старая и новая системы работают одновременно до полного завершения миграции.

Плюсы:
  • низкий риск потери данных и остановки процессов;
  • результаты работы двух систем можно сравнивать до окончательного перехода;
  • сотрудники адаптируются к новой ERP без резкого переключения всех процессов в один день.
Минусы:
  • высокая стоимость проекта: увеличиваются затраты на поддержку инфраструктуры и сопровождение проекта;
  • требуется постоянная синхронизация данных между ERP, чтобы избежать расхождений в отчетности;
  • сотрудники вынуждены одновременно работать в двух системах.

Полный разовый переход
— компания одновременно переводит все процессы и пользователей в новую ERP-систему в заранее выбранную дату.

Плюсы:
  • быстрый переход на новую систему;
  • не нужно поддерживать две ERP одновременно;
  • не требуется длительная синхронизация данных между старой и новой системами.
Минусы:
  • высокий риск ошибок при запуске;
  • высокая нагрузка на IT-команду и сотрудников в момент запуска;
  • при критических ошибках возврат к старой ERP требует отдельного сценария восстановления данных;
  • к моменту перехода все процессы, данные и пользователи должны быть полностью готовы к работе в новой системе.

Универсального сценария миграции ERP не существует: выбор стратегии зависит от бизнес-процессов компании, объема данных и возможности временно работать сразу в двух системах. Если для компании критична непрерывность процессов, миграцию чаще проводят поэтапно, с несколькими этапами тестирования и постепенным запуском новой ERP.

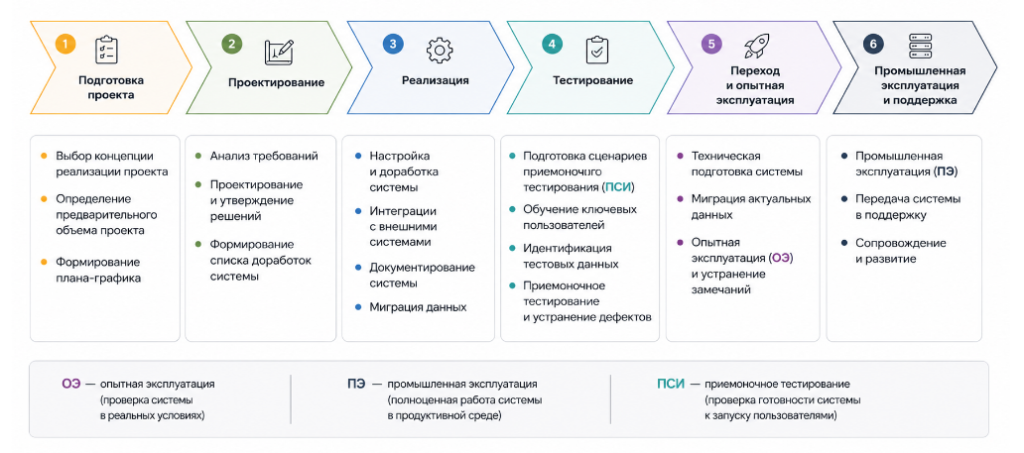

Как проходит миграция ERP: основные этапы


Миграция ERP
- это не последовательность изолированных шагов, а итерационный процесс, в котором настройка системы, перенос данных, тестирование и доработка процессов могут выполняться параллельно и повторяться несколько раз в ходе проекта. Часть задач выполняют до запуска новой ERP, часть - во время тестирования и пилотной эксплуатации.
А некоторые интеграции и настройки дорабатывают уже после перехода, если они не критичны для старта системы.

В проектах миграции ERP могут использовать как классический водопадный подход, где этапы выполняются последовательно, так и гибкие модели внедрения с итерационной настройкой и повторным тестированием процессов. На практике крупные проекты чаще используют комбинированный подход: критичные этапы фиксируют заранее, а отдельные процессы, интеграции и настройки дорабатывают по мере тестирования и запуска системы.

Этапы миграции:


Перенос данных


В новую систему переносят только те данные, которые необходимы для непрерывной работы бизнеса. Архивы за прошлые периоды обычно оставляют в старой базе для справок.

 Что подлежит переносу:
  • Справочники — номенклатура, контрагенты, пользователи.
  • Динамические данные — остатки на складах, актуальные взаиморасчеты.
  • Документация — открытые заказы, производственные задания, активные договоры.
Процесс строится по циклу ETL: выгрузка → очистка → сопоставление полей → загрузка → проверка.
Обязательно проводится тестовый перенос на ограниченном объеме данных, чтобы убедиться в корректности алгоритмов.

Миграция бизнес-процессов и логики

На этом этапе текущие процессы компании сопоставляют с логикой работы новой ERP: как будут проходить закупки, продажи, складские операции, производство и взаиморасчеты. Настраивают права доступа, маршруты согласования и последовательность операций. Часть интеграций с CRM, WMS, банковскими сервисами и бухгалтерскими системами подготавливают до запуска ERP, а часть подключают уже после перехода, если они не критичны для начала работы системы. Настройка процессов и интеграций обычно выполняется итерационно: после тестирования отдельные сценарии и параметры системы могут дорабатываться повторно.

Тестирование перед запуском

На этом этапе систему тестируют в условиях, максимально приближенных к рабочим. В проверке участвуют не только IT-специалисты, но и сотрудники, которые будут работать в новой ERP. Во время тестирования воспроизводят полный цикл операций компании: создание заявок, закупки, продажи, складские операции, производство, платежи и обмен данными с внешними системами. Сотрудники проверяют рабочие процессы в системе до запуска. После этого сверяют остатки и отчёты в старой и новой ERP. Если показатели не совпадают, переход откладывают до исправления ошибок.

Запуск и переход со старой системы

Перед запуском в новую ERP загружают финальные данные и фиксируют остатки на момент перехода. После этого старую систему останавливают или переводят в режим «только для чтения». Затем сотрудников переводят в новую ERP. На случай критических ошибок заранее готовят план отката — сценарий временного возврата к предыдущей системе или восстановления данных. В первые дни после запуска усиливают техническую поддержку для оперативного исправления ошибок и поддержки пользователей.

При этом основная цель миграции — перейти на ERP, которая сможет поддерживать основные процессы компании в рамках стандартного функционала и снизить зависимость от большого количества доработок. Поэтому в ходе проекта их не только переносят, но и адаптируют под логику новой ERP, проверяют в рабочих сценариях, корректируют по результатам тестирования и запуска системы.

Риски внедрения ERP: типичные ошибки и стратегия безопасного перехода


Во время перехода на новую ERP ошибки могут возникнуть как в работе самой системы, так и в бизнес-процессах компании.
Ниже — основные проблемы, с которыми можно столкнуться при миграции, и способы снизить риск их появления.


Проблема К чему приводит Как предотвратить
Ошибки при переносе данных, нарушение учета В новой ERP появляются неверные остатки, дубли контрагентов и ошибки в отчётности Перед миграцией очищать и сверять данные. Назначать контрольные точки, проводить тестовые переносы, инвентаризацию
Потеря части данных В системе отсутствуют документы, история операций, карточки клиентов и другая информация Проводить аудит данных перед переносом. Создавать резервные копии и сверять результаты после загрузки. Проверять корректность правил ETL
Сбои интеграций ERP не обменивается данными с CRM, WMS, банками или другими системами Тестировать обмен данными до запуска
Сопротивление пользователей Сотрудники продолжают вести часть операций вручную или в Excel Обучение работе в новой системе и техническая поддержка после запуска
Остановка работы при запуске Компания временно теряет возможность проводить продажи, закупки или складские операции Использовать поэтапный переход, заранее готовить план отката

Переезд в новую ERP требует одновременной синхронизации в компании тысяч процессов, баз данных и действий всех сотрудников.

Ошибки при переходе влияют не только на работу IT-инфраструктуры, но и на операционную деятельность бизнеса. Поэтому, чтобы снизить вероятность сбоев, проект миграции заранее разбивают на этапы и проверяют систему на каждом из них.

Такой подход позволяет нейтрализовать главный риск миграции — потерю контроля над бизнес-процессами и управляемостью компании в целом.

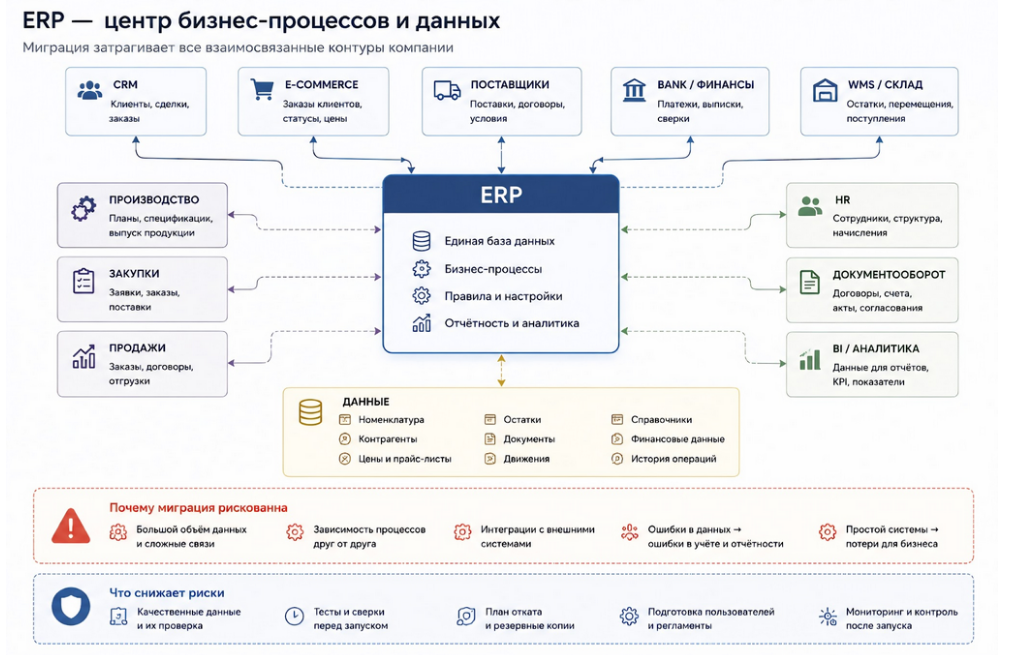

Связи между ERP, данными и бизнес-процессами компании

Пост-миграция: стабилизация и проверка ERP


Запуск ERP в эксплуатацию переводит проект из фазы внедрения в фазу сопровождения. В первые месяцы после перехода проверяют целостность данных и соответствие процессов рабочим сценариям компании. Именно в этот период обычно проявляются ошибки, которые невозможно выявить во время тестирования. После миграции основные ресурсы проекта направляются на стабилизацию системы и адаптацию новой ERP к ежедневной работе пользователей. Основные задачи в этот период:

Корректировка данных: выявляют и исправляют ошибки в остатках, взаиморасчетах, отчетности и справочниках, которые не были обнаружены в ходе тестовых переносов.

Проверка производительности: настраивают работу БД и серверной части под реальной нагрузкой, чтобы исключить задержки при проведении операций и формировании сложных отчетов.

Результат миграции оценивают не по факту запуска ERP, а по тому, удалось ли решить задачи бизнеса. Например:
  • Данные и операции ведутся в ERP без параллельного учета в Excel и сторонних ресурсах;
  • Финансовая и управленческая отчетность формируется без ручных корректировок и в установленные сроки;
  • Любую операцию можно отследить от возникновения первичного документа до отражения в итоговых отчетах без потери данных между этапами.
Первые месяцы после миграции считаются самым чувствительным этапом проекта. В этот период становится понятно, насколько новая ERP справляется с рабочей нагрузкой и удалось ли стабилизировать работу компании после перехода.

Миграция - это не просто перенос данных в новую ERP, а пересмотр процессов, интеграций и подхода к работе системы в целом.
Причины для перехода могут быть разными:
ограничения текущей ERP, рост бизнеса, сложности с поддержкой или внешние требования к IT-инфраструктуре.

При выборе новой системы обычно оценивают, насколько она сможет решить конкретные задачи бизнеса и сократить зависимость от нестандартных доработок.

Успех проекта зависит не только от выбранной ERP, но и от качества подготовки, участия подразделений и стратегии. Универсального сценария миграции не существует: поэтапный снижает нагрузку на бизнес-процессы, но увеличивает сроки проекта.

Разовый ускоряет переход, но требует полной готовности системы, данных и сотрудников к работе с первого дня. Поэтому формат миграции обычно выбирают с учетом масштаба изменений, сложности инфраструктуры и возможности одновременно поддерживать работу старой и новой ERP.

FAQ

Что происходит со старой ERP после перехода?
После запуска новой ERP старую систему обычно переводят в режим «только для чтения». Ее используют как архив для доступа к старым документам, данным и истории операций.
Во время тестирования невозможно полностью воспроизвести все сценарии работы пользователей и нагрузку на систему. Поэтому часть проблем проявляется только после начала ежедневной эксплуатации ERP.
Компания закрывает первый отчетный период в новой ERP без ручных корректировок и параллельного учета в Excel. Остатки, взаиморасчеты и основные показатели совпадают с данными старой системы на момент переноса. При этом ERP стабильно работает даже при высокой нагрузке, а выполнение типовых операций не вызывает сбоев.
Полная остановка не требуется, но вводится период «заморозки данных». В это время, обычно от 1 до 3 дней ,запрещено вносить изменения в справочники и проводить сложные корректировки. Текущие операции фиксируются на бумаге или в простых реестрах, а затем массово вносятся в новую систему сразу после запуска.
Даже в небольших проектах компании редко выполняют миграцию полностью самостоятельно. Обычно для перехода привлекают внешнюю команду специалистов, которая занимается переносом данных, настройкой ERP, проверкой учета и запуском системы. Это помогает снизить риск ошибок и остановки процессов после перехода.
Инструмент

Планируете миграцию ERP-системы и работаете на базе 1С?

Поможем ускорить процесс переноса данных, снизить количество ручных операций, сократить риск ошибок при миграции, упростить запуск новой ERP.
Обсудить проект
Эксперт:
Технический директор и руководитель отдела внедрения и поддержки в Денвик Аналитика
Автор статьи:
Игнатова Ольга
Игнатова Ольга
Контент-маркетолог
Контент-маркетолог линейки инфраструктуры Denvic Tools
Редактор статьи:
Продуктовый маркетолог линейки инфраструктуры Denvic Tools, event-маркетолог

Возникли вопросы?

Напишите нам — мы подскажем и поможем подобрать лучшее решение под вашу задачу.
Оставьте заявку

Другие статьи

Ошибки при выборе СУБД: как не превратить ИТ-проект в дорогостоящий эксперимент
Ошибки при выборе СУБД: как не превратить ИТ-проект в дорогостоящий эксперимент
Разберём основные ошибки, которые чаще всего допускают компании при выборе СУБД — и как их избежать.
Подробнее
Ошибка обмена в 1С на 96 тысяч ₽ превратилась в потери на 1,5 млн ₽
Ошибка обмена в 1С на 96 тысяч ₽ превратилась в потери на 1,5 млн ₽
Ошибка загрузки в 1С — это не технический баг, а бизнес-инцидент. Разбираем, почему даже одна ошибка обмена может стоить компании миллион...
Подробнее
Синхронизация 1С:УНФ и 1С:Бухгалтерии: как настроить и избежать ошибок в учете
Синхронизация 1С:УНФ и 1С:Бухгалтерии: как настроить и избежать ошибок в учете
В статье разберем, какие данные передают между УНФ и Бухгалтерией, с какими проблемами сталкиваются, как настраивают обмен и почему и...
Подробнее
ETL против ручной выгрузки: где заканчивается «быстрый старт» и начинается зрелая работа с данными
ETL против ручной выгрузки: где заканчивается «быстрый старт» и начинается зрелая работа с данными
В статье разбираем ключевые отличия ручных процессов и ETL/ELT-подхода, признаки необходимости перехода к автоматизации и практические ке...
Подробнее
Миграция SAP на 1С: почему «проектный подход» проигрывает инфраструктуре
Миграция SAP на 1С: почему «проектный подход» проигрывает инфраструктуре
Почему миграция с SAP на 1С превращается в дорогой и рискованный проект — и как инфраструктурный подход ломает эту модель.
Подробнее
Все статьи
